Haus in Kappelrodeck
|
Nach dem in der KW 14 die Erdarbeiten gemacht wurden konnte diese Woche, (KW15) die Bodenplatte betoniert werden und heute (KW16) nun wurde die Kellerdecke und die Wände ausbetoniert.
Den Keller bauen wir mit unserem Partner Bürkle Kellerbau.
Ab der KW 18 wird dann das Holzhaus aufgebaut.

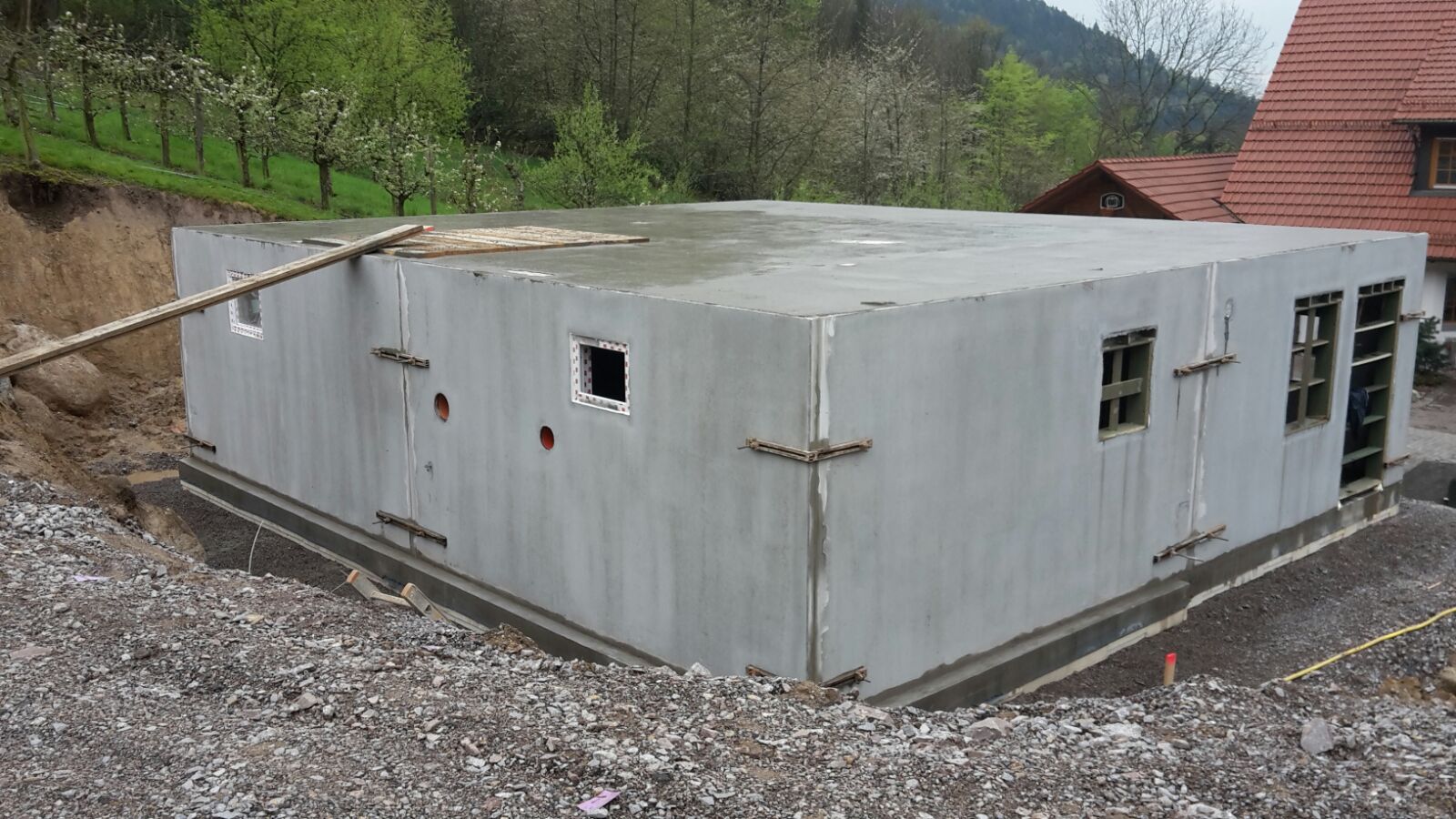

Die Kellerdecke ist fertig, saubere Arbeit der Fa. Bürkle Kellerbau.

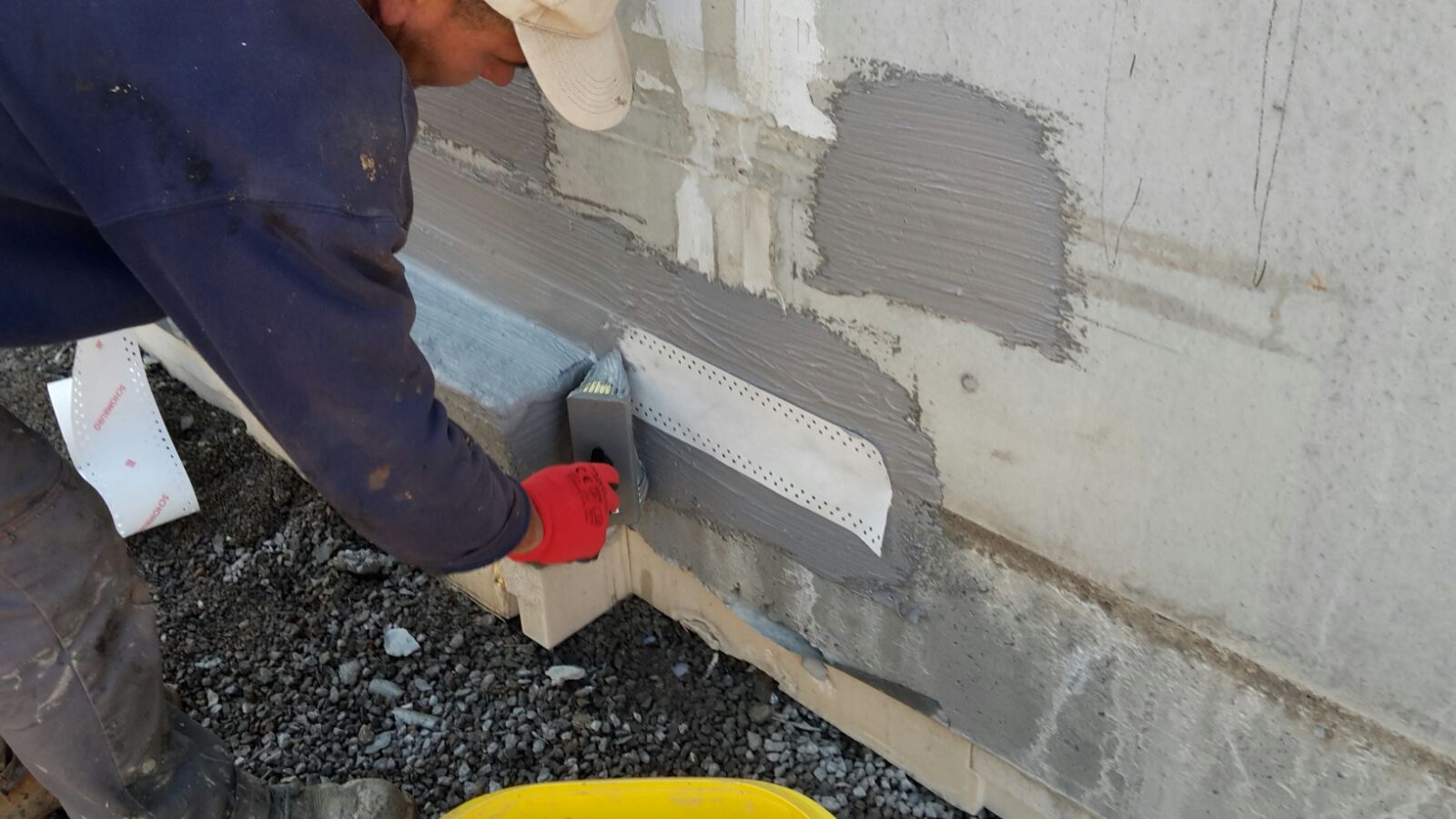

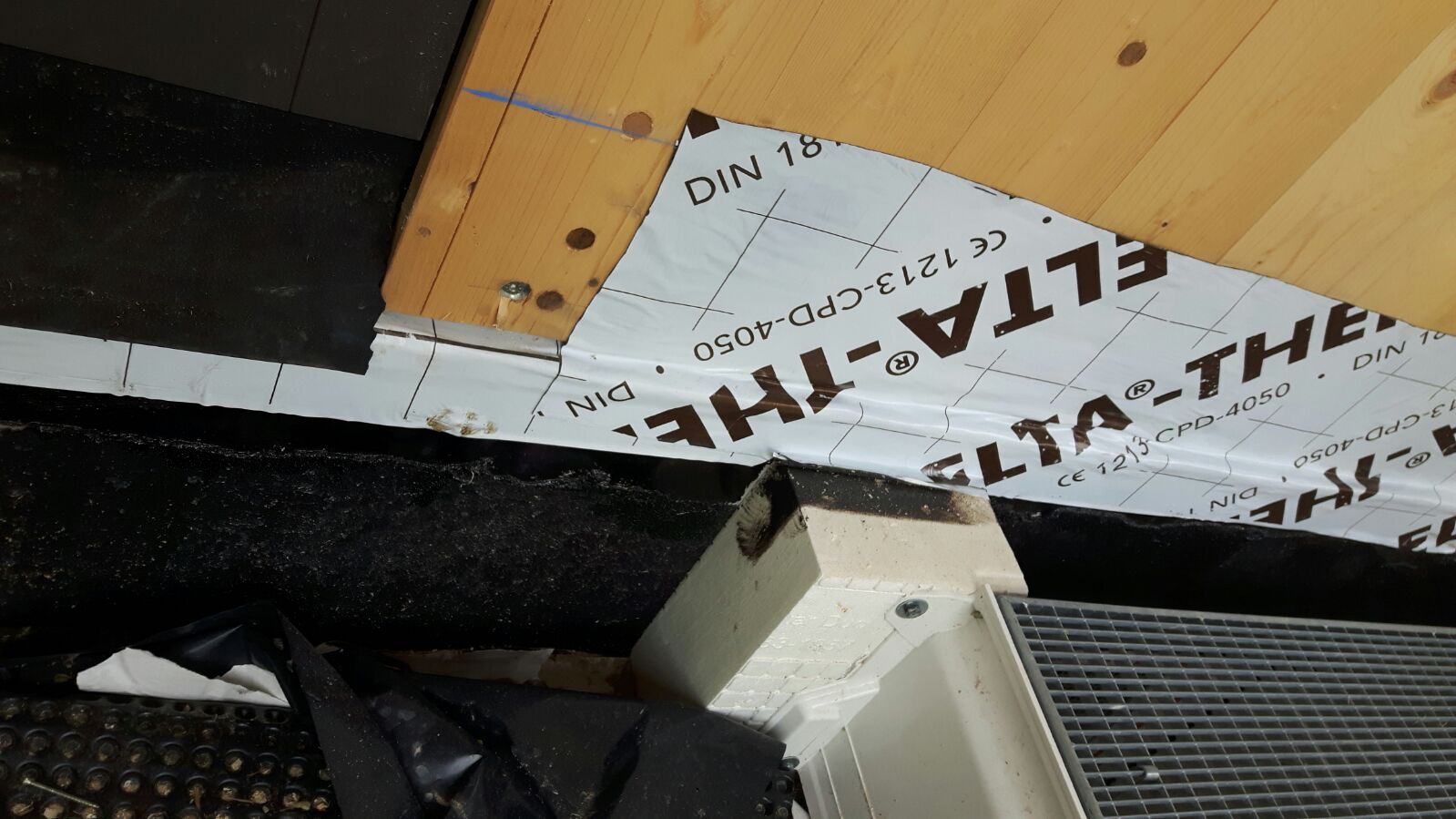

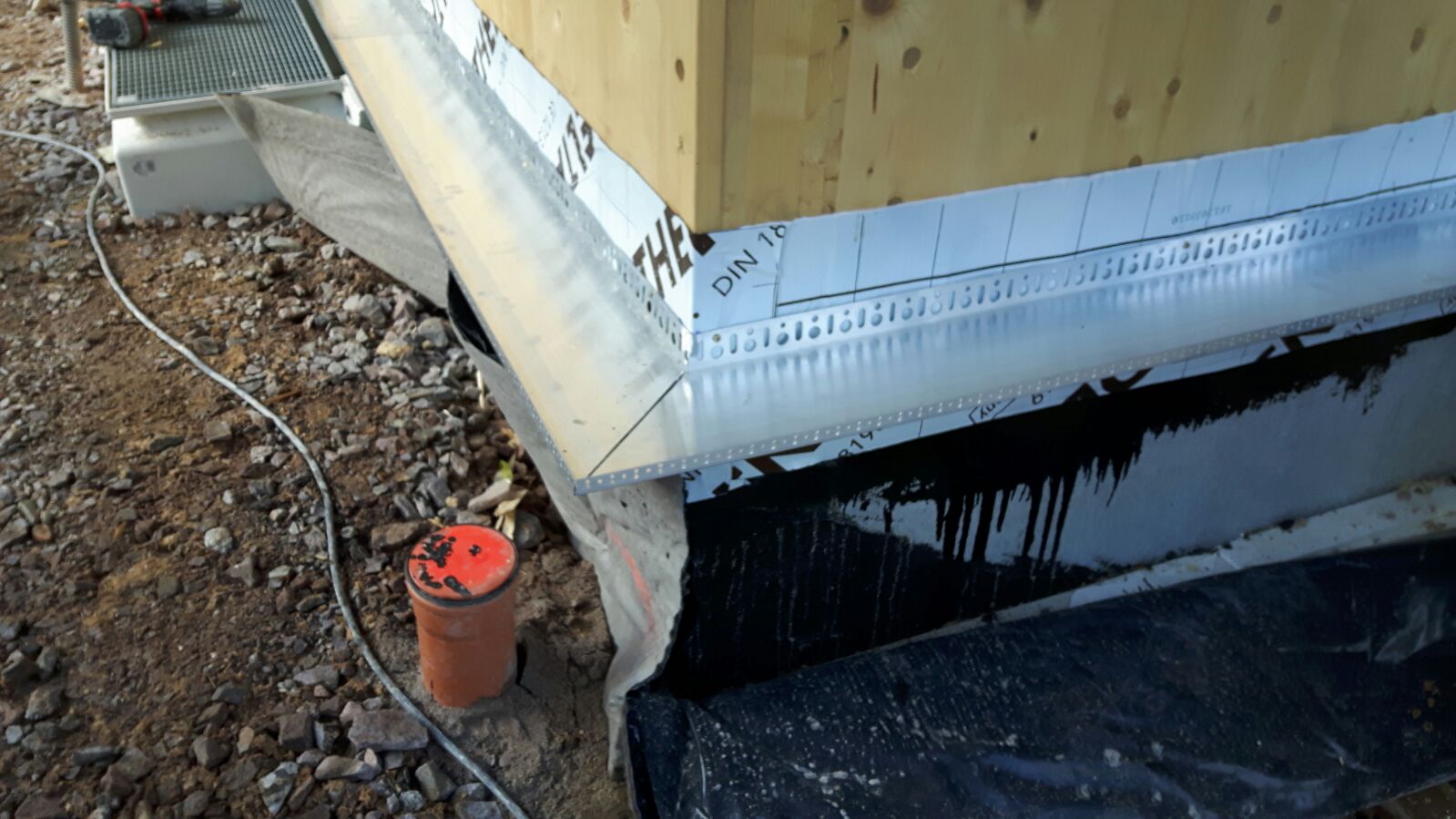

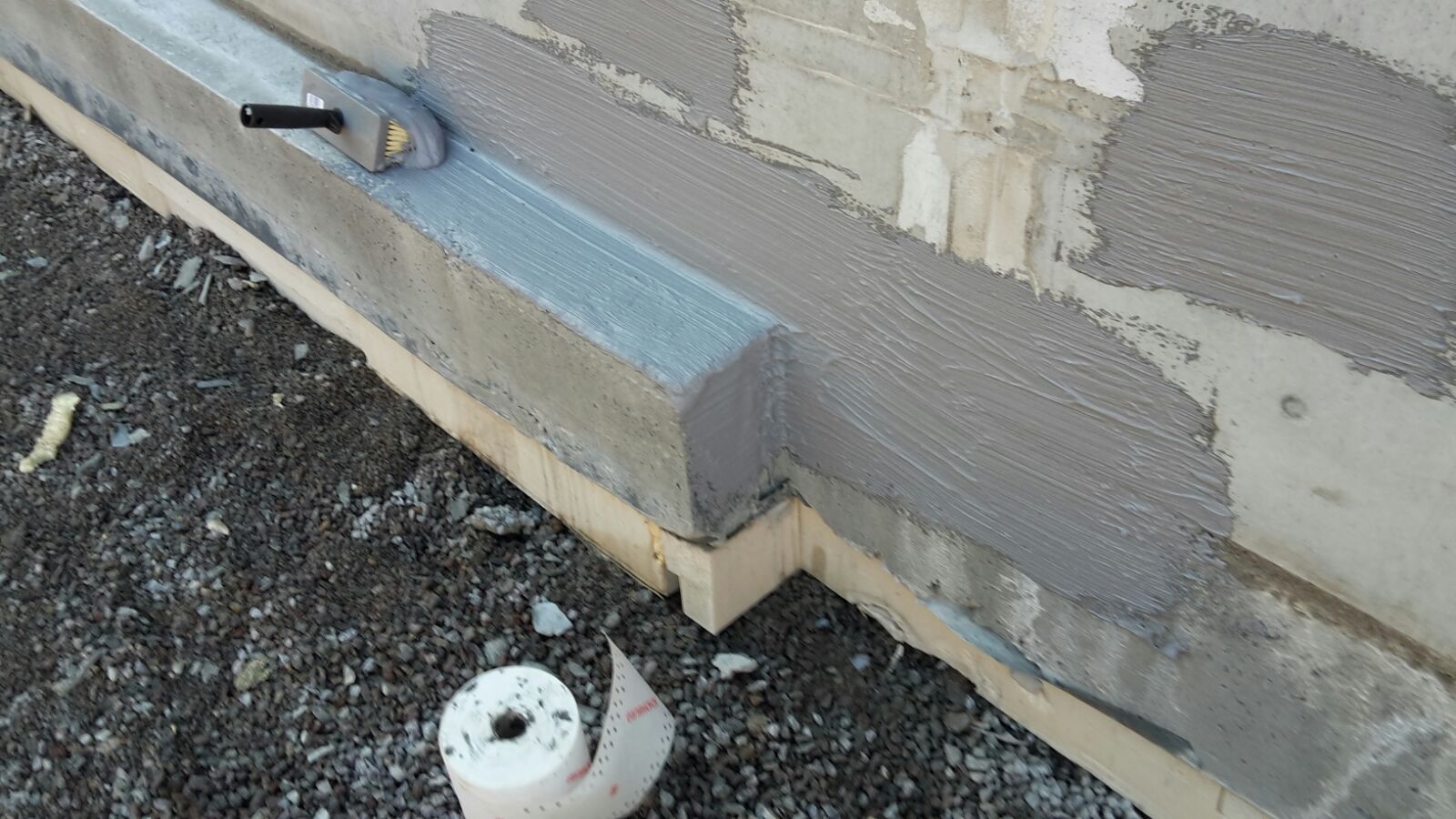

Der Sockel wird abgedichtet.

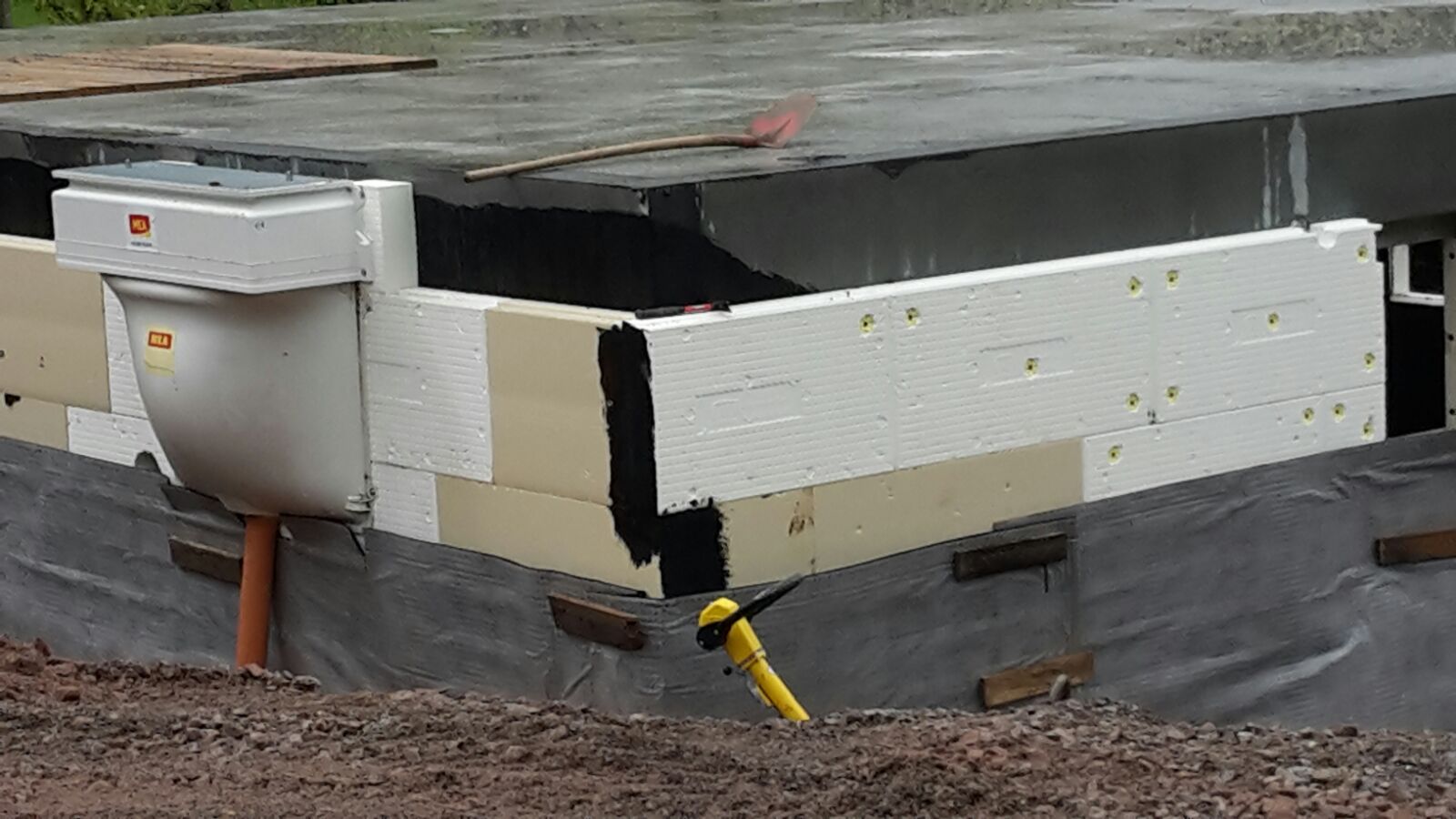

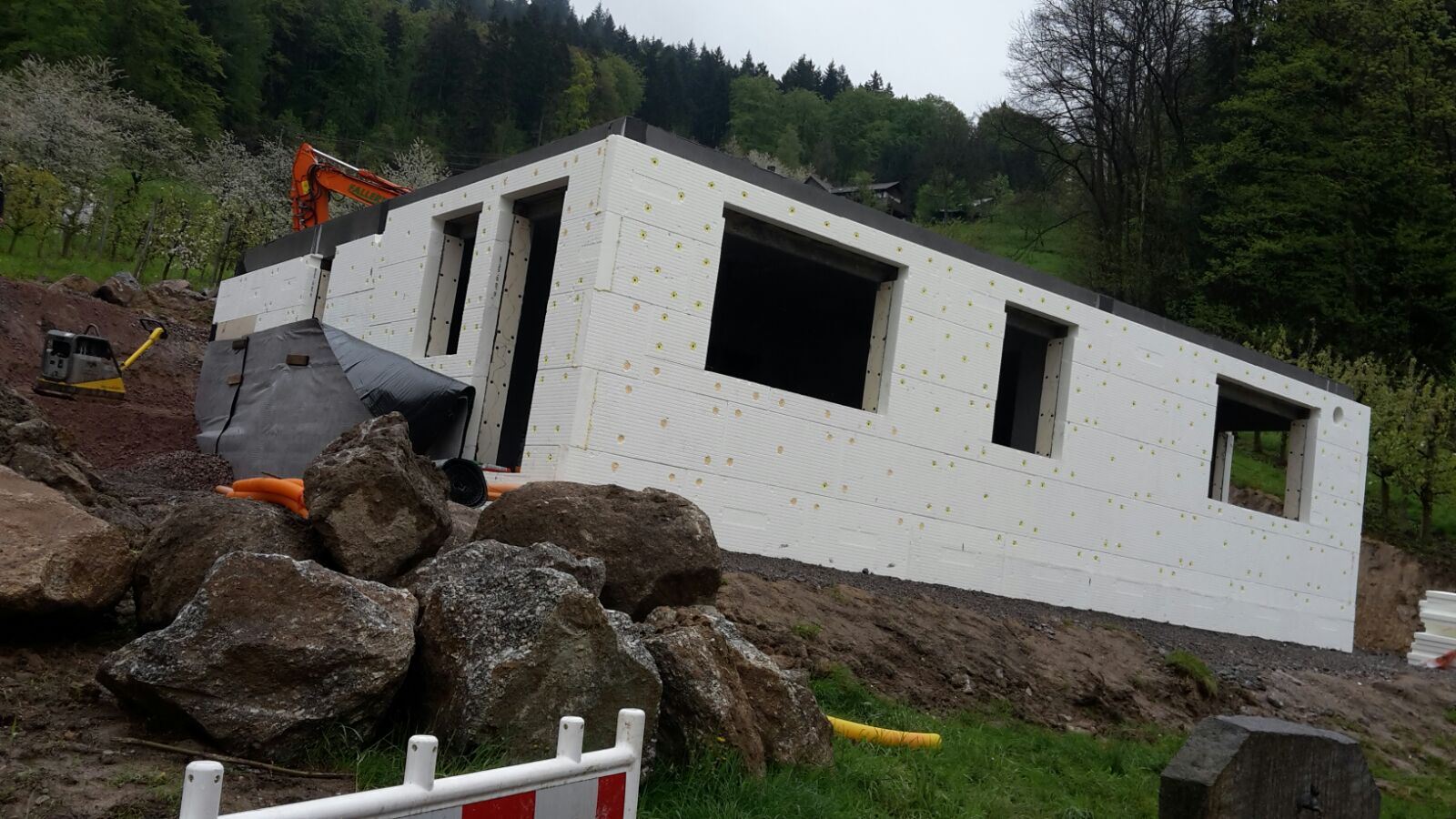

Jetzt wird Gedämmt.

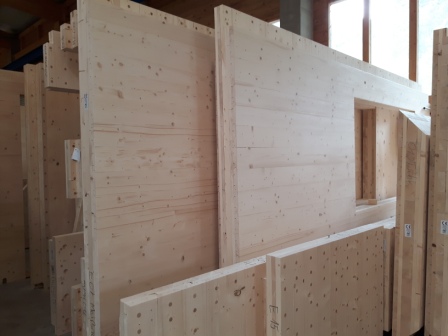

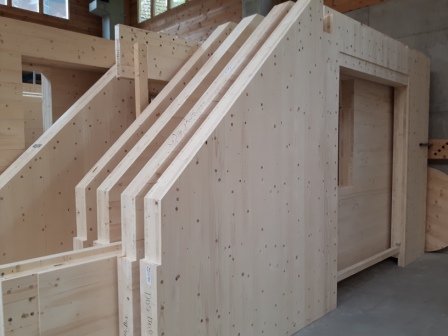

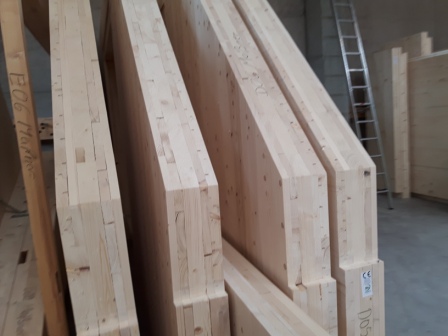

Im NUR-HOLZ Werk in Oberharmersbach stehen schon die Holzwände bereit.

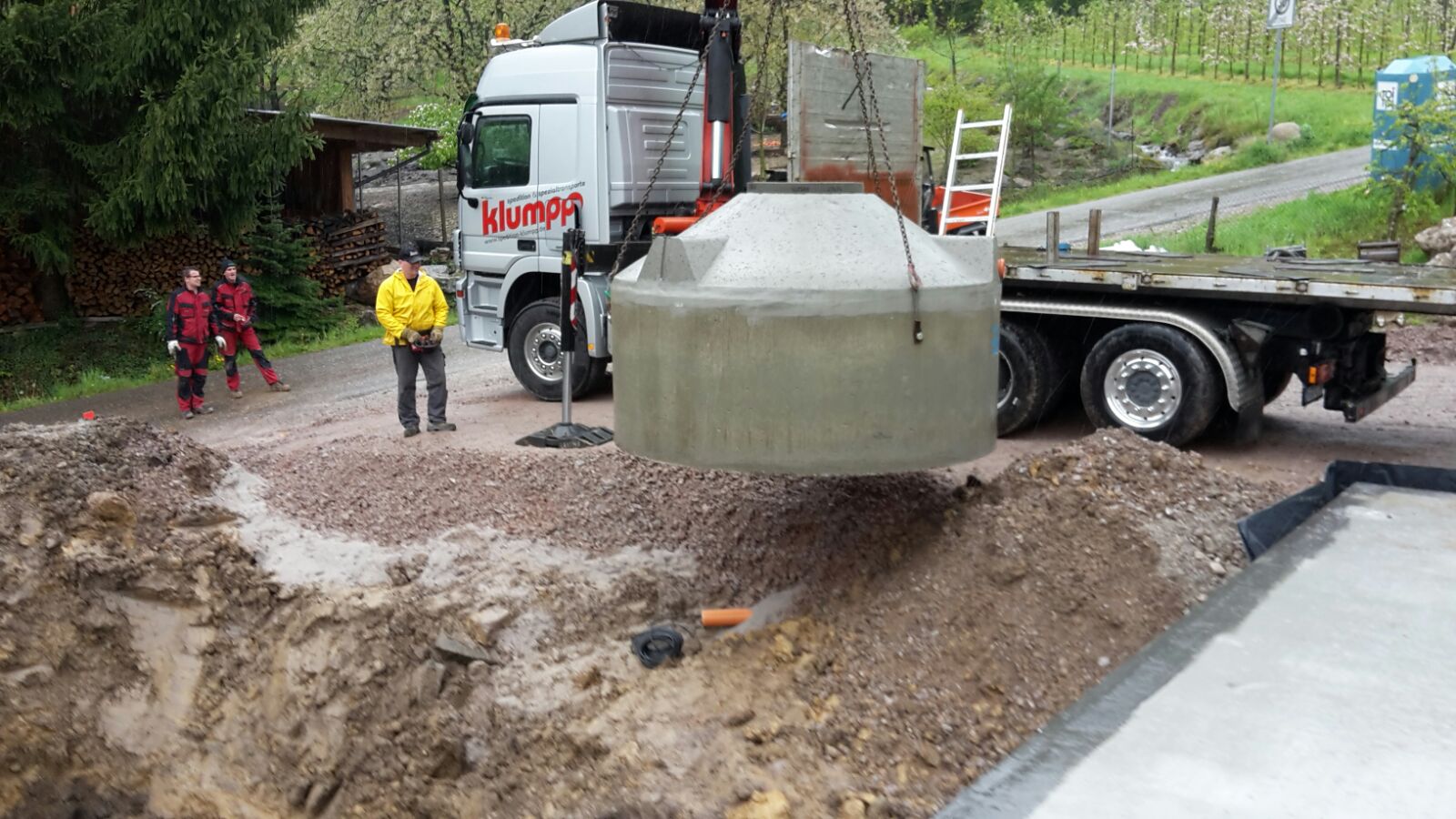

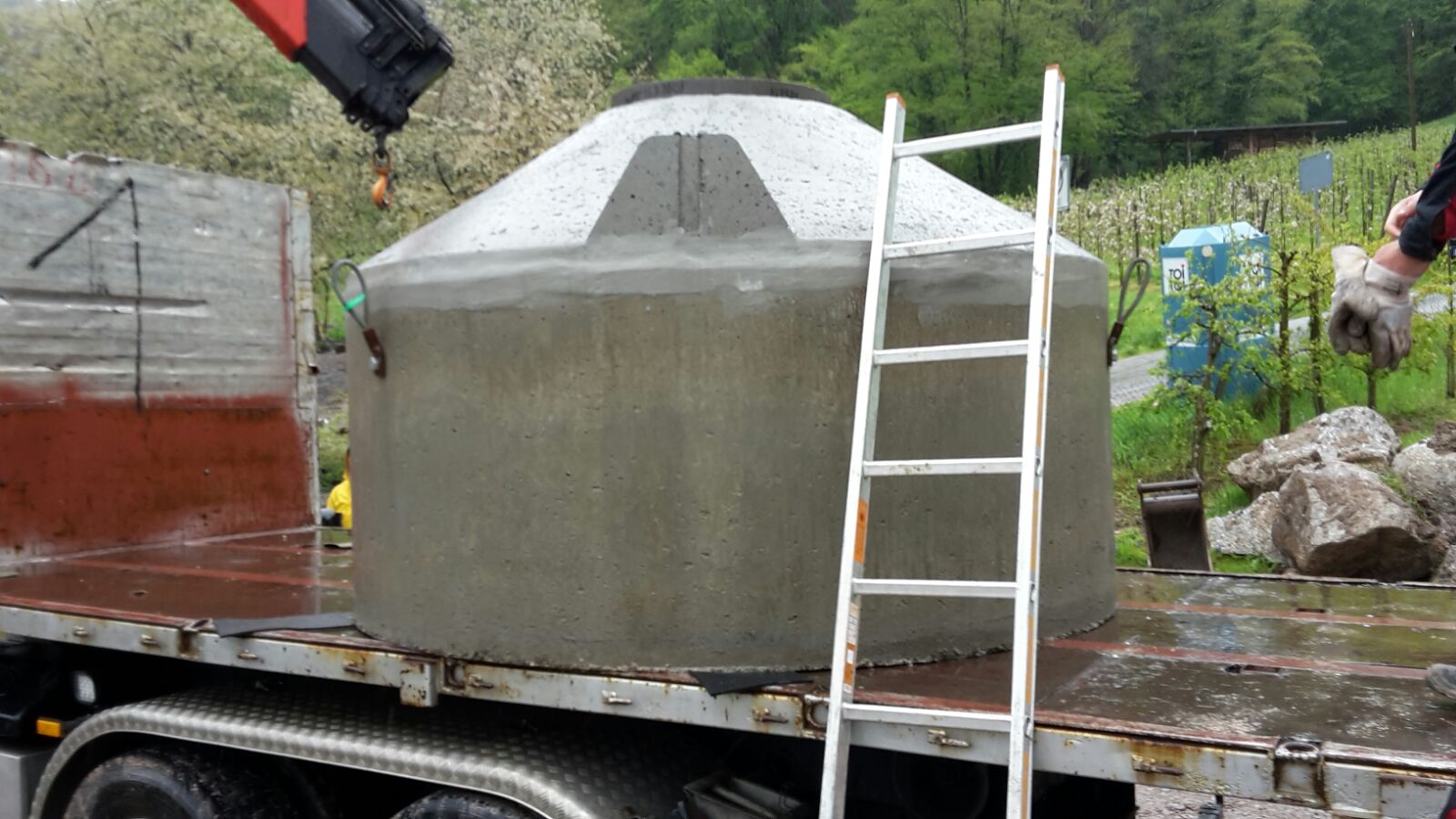

Die Zisterne wird geliefert und versetzt

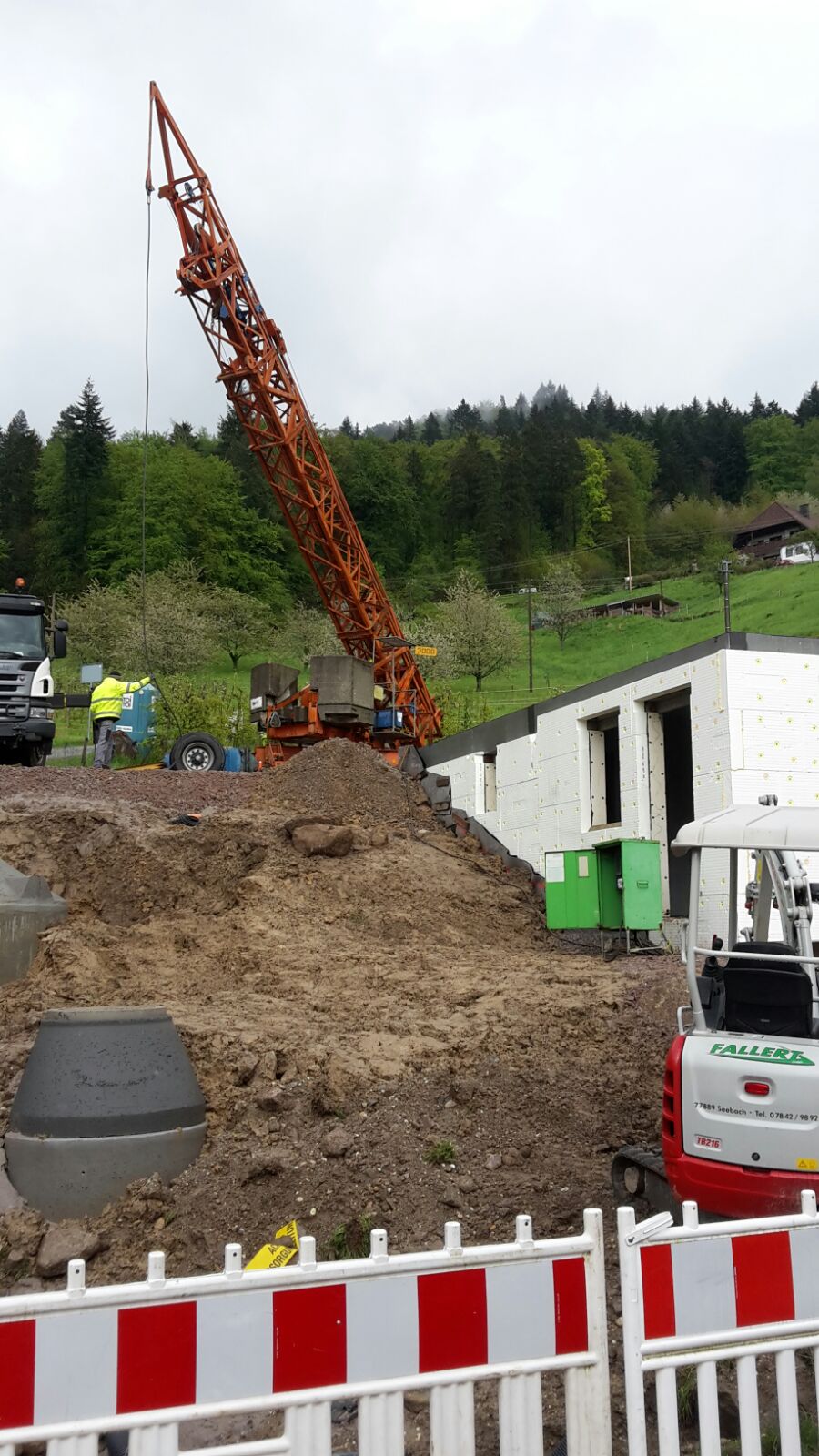

Der Baukran für die Montage des Holzhauses wird gestellt.

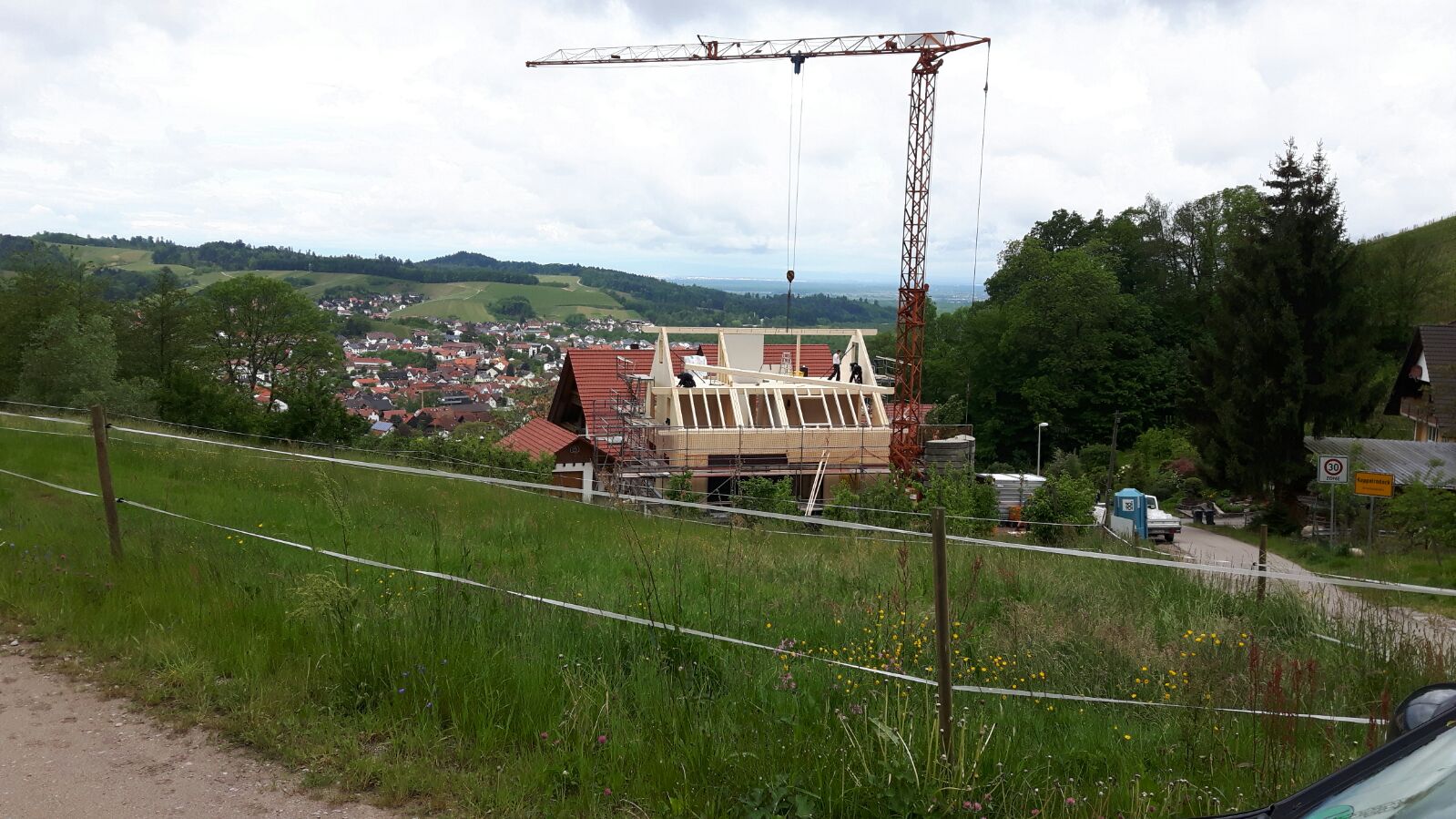

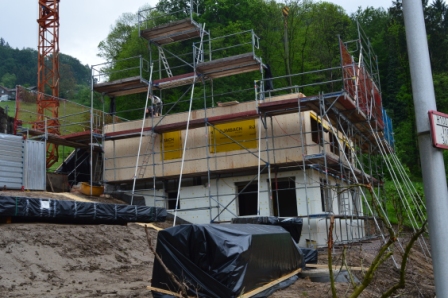

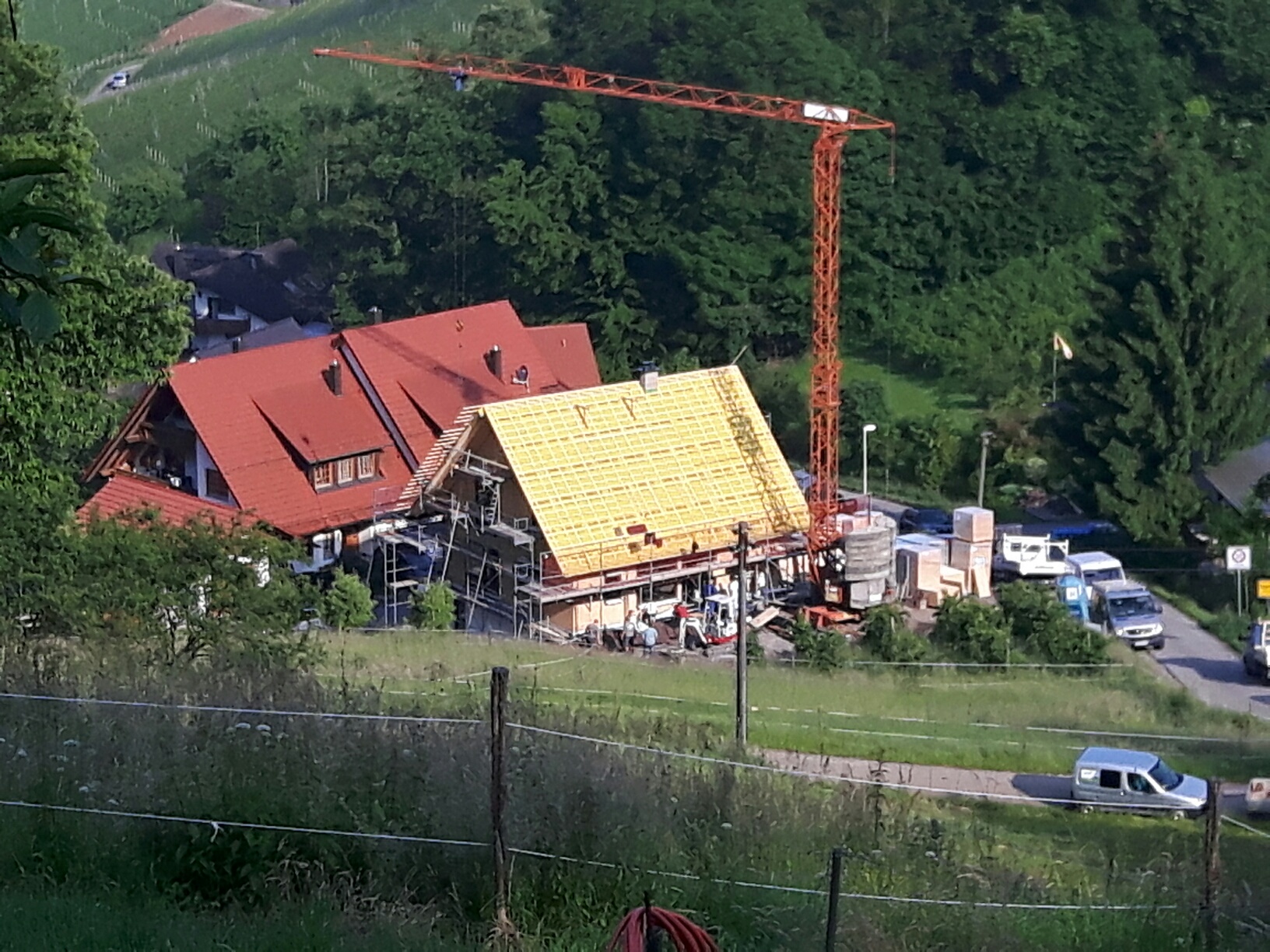

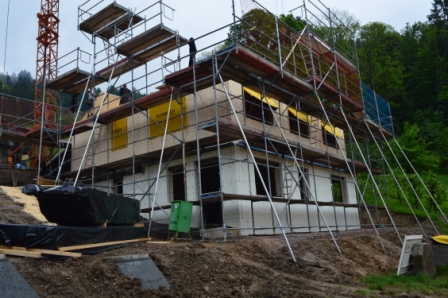

Trotz immer wieder schlechtem Wetter geht der Aufbau des Holzhauses jetzt doch recht gut voran.

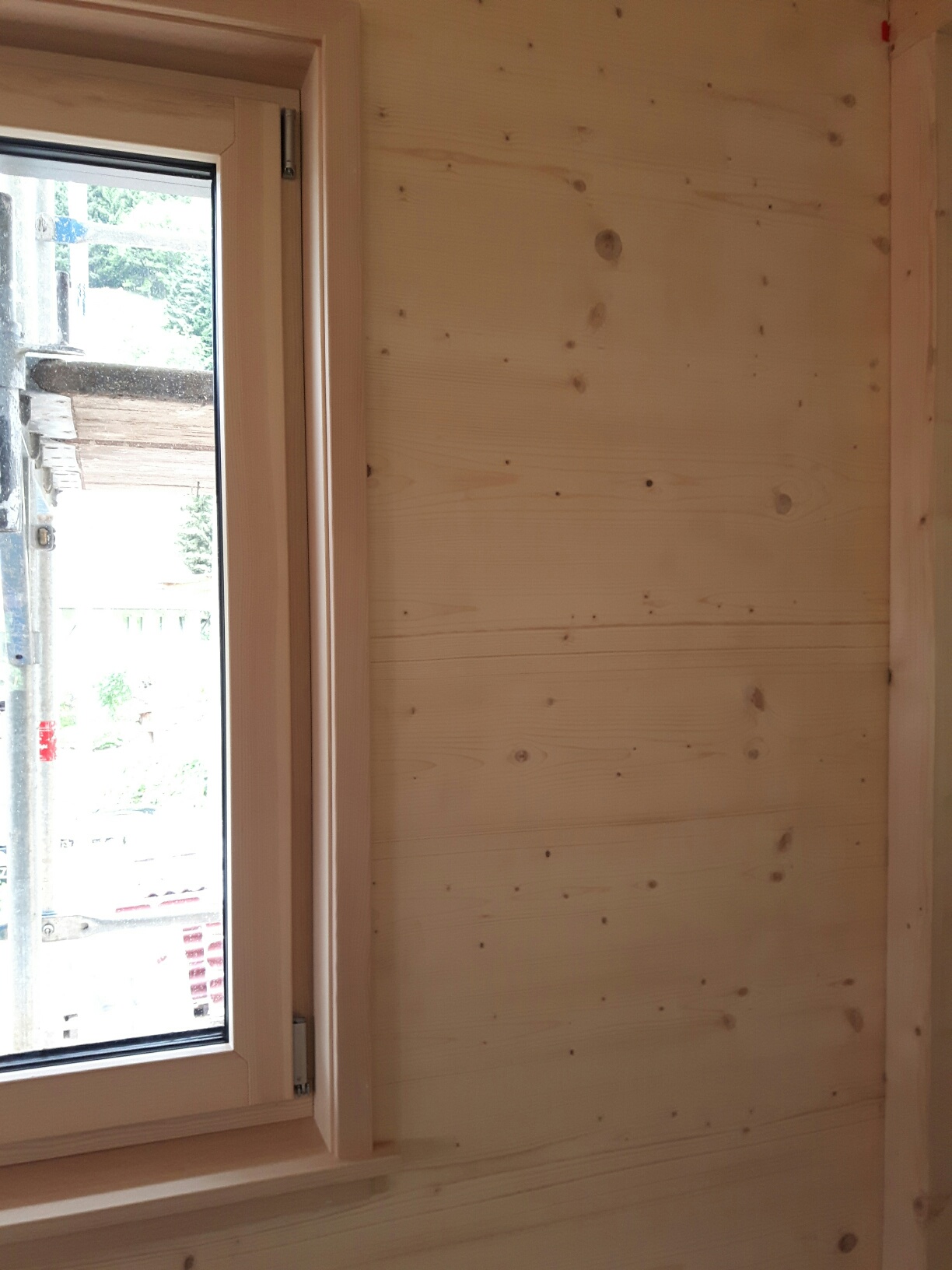

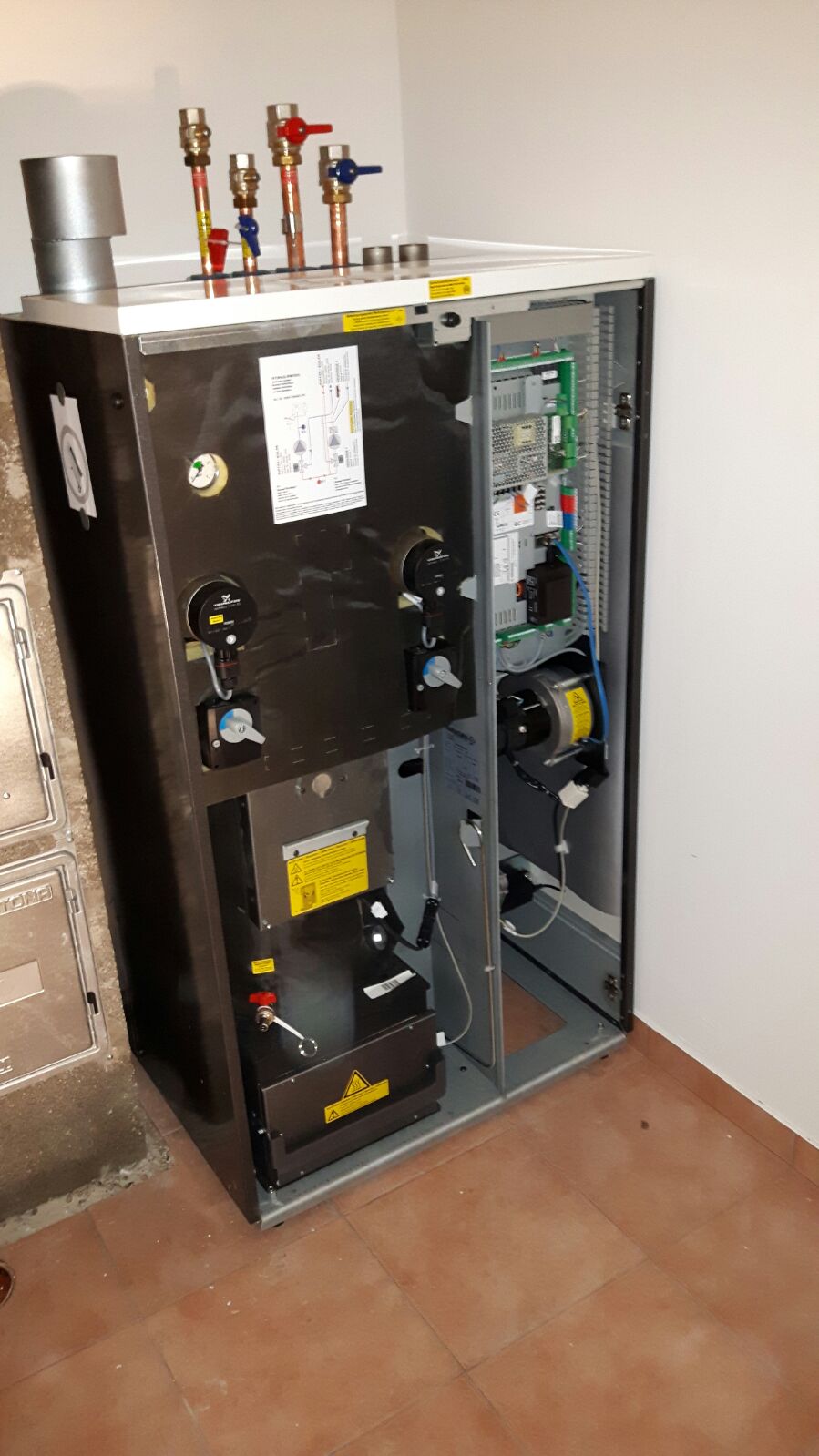

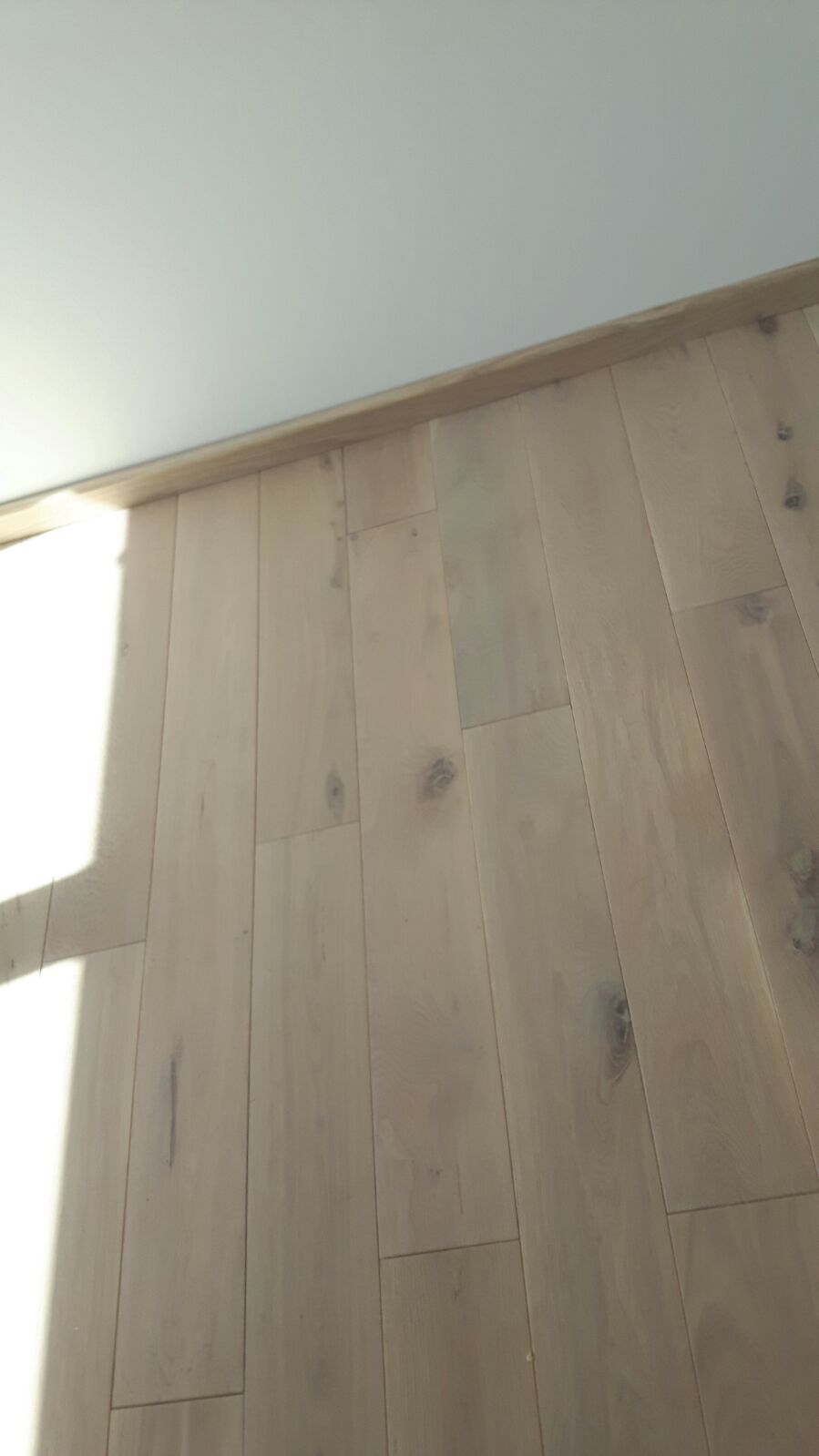

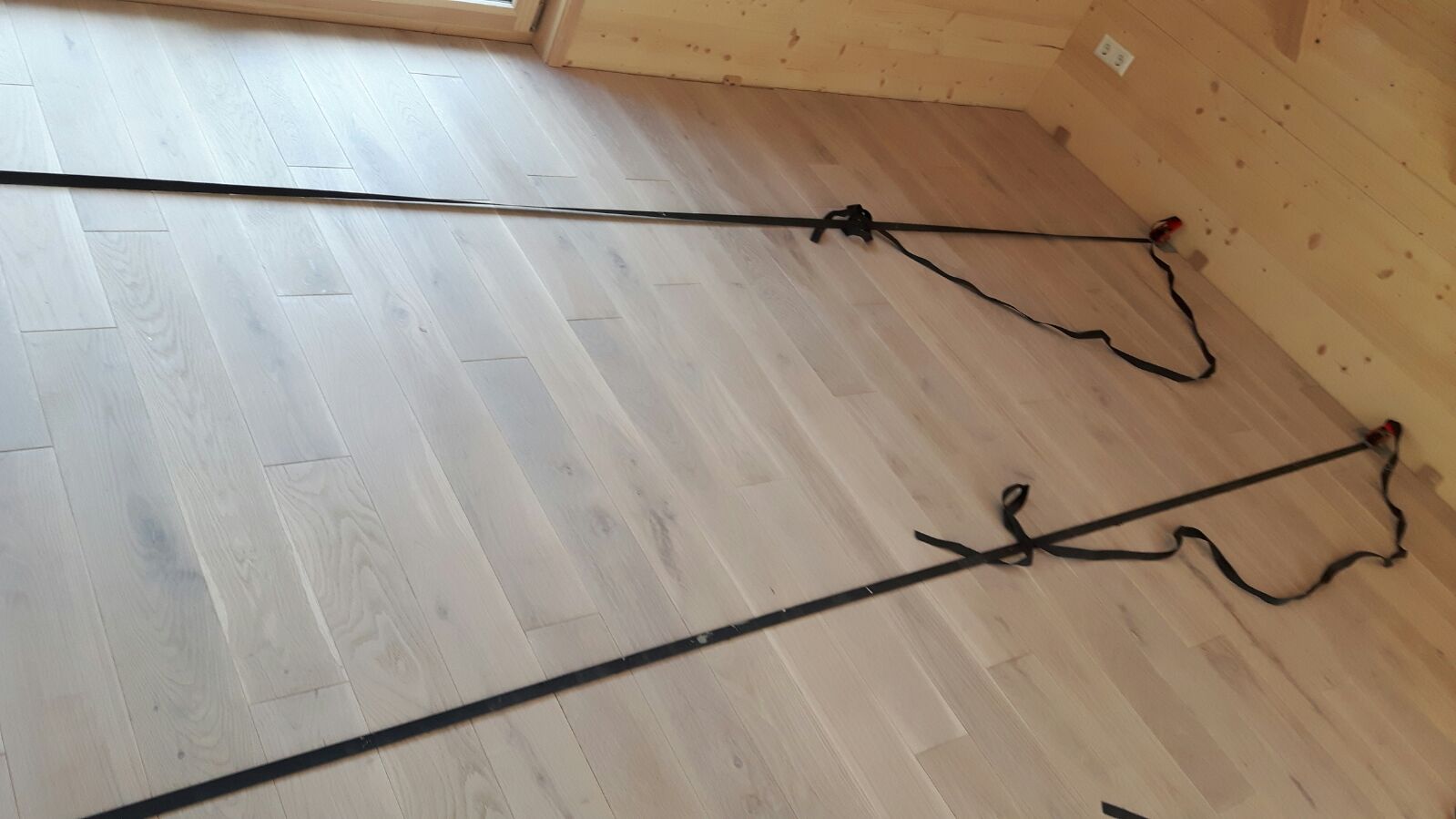

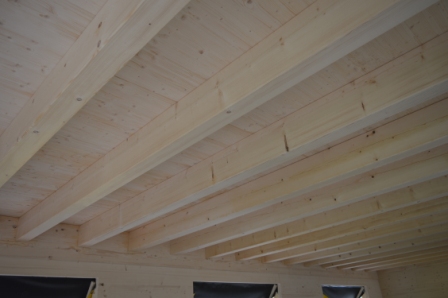

Auch innen im Haus tut sich schon was!

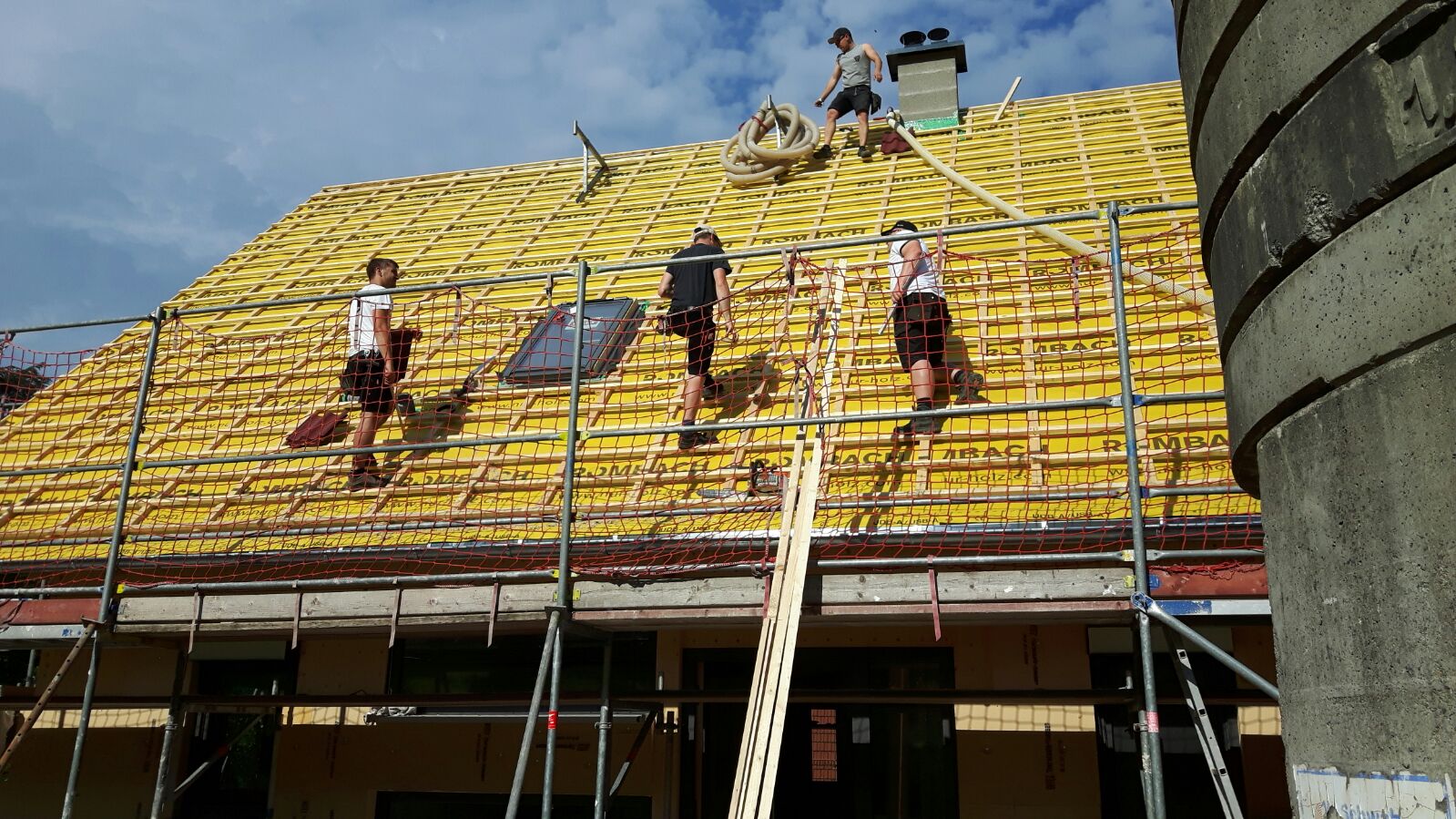

Die Fassadendämmung
Innen wir es fertig KW34, genau 20 Wochen nach beginn der Erdarbeiten

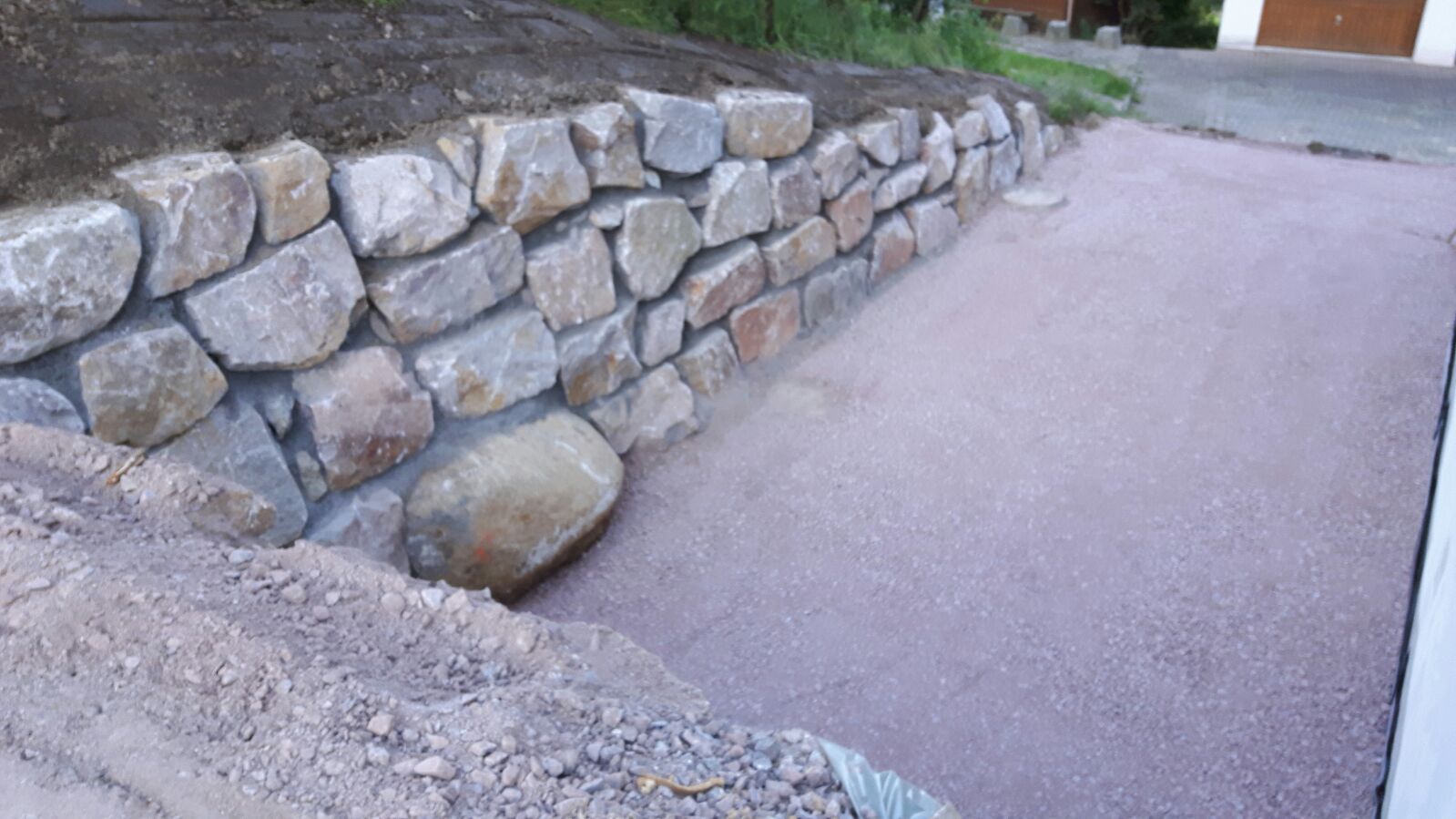

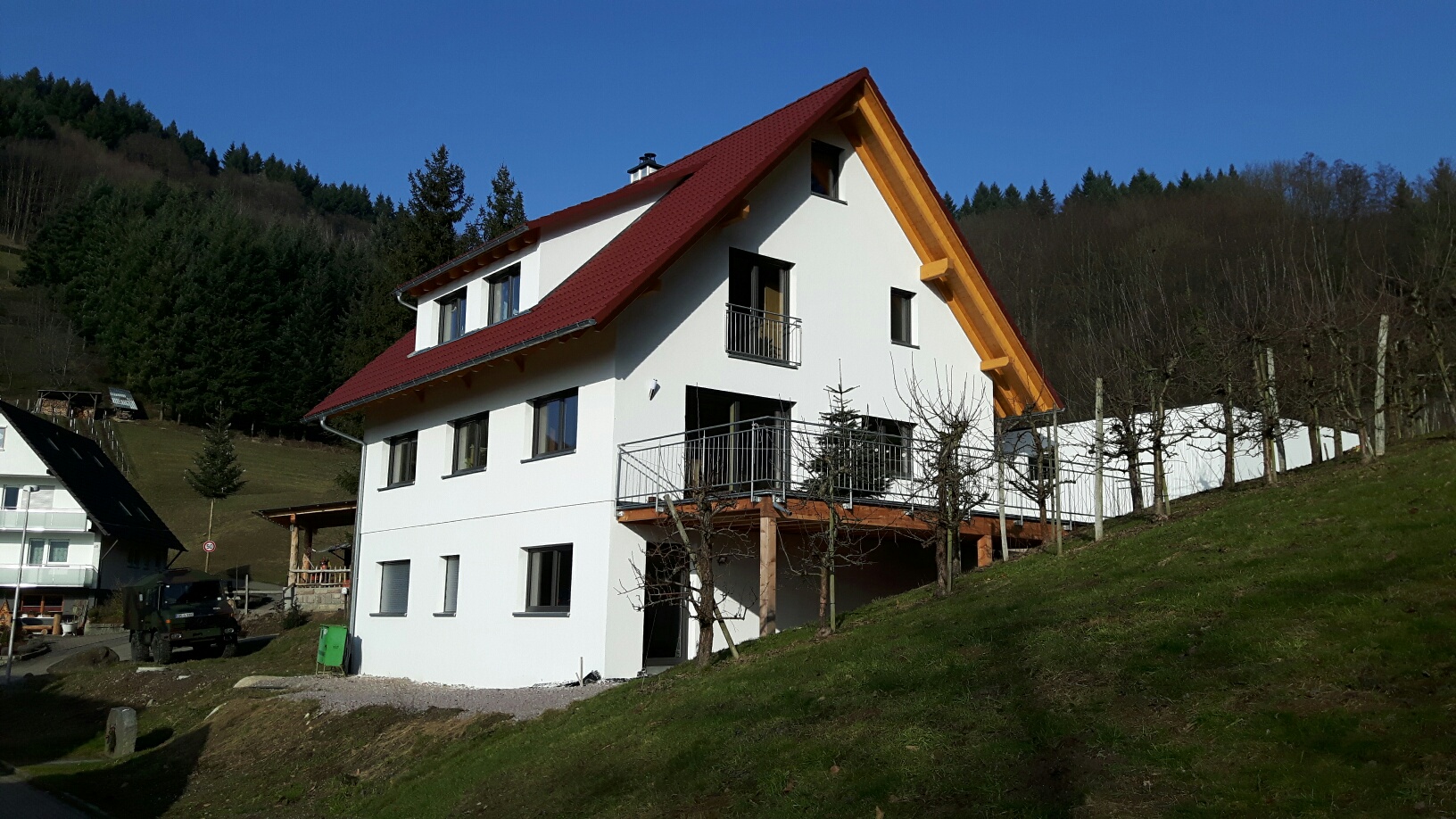

Und außen wird auch schon fleißig angelegt
Ansichten
